C'est quoi la planification de projet ?

Ce qu'il faut retenir

  • La planification de projet est le travail qui permet de déterminer une date d'engagement réaliste à partir du contenu réel du projet, avant de figer un planning.
  • Elle ne se réduit pas à un calendrier : elle articule ce qui doit être produit, dans quel ordre logique, avec quelles durées et quelles contraintes.
  • Confondre planification et planning produit des engagements fragiles, difficiles à défendre dès les premiers imprévus.

La planification de projet est le travail qui permet de déterminer à quelle date on peut raisonnablement s'engager, compte tenu de ce que le projet contient réellement. Elle ne consiste pas à poser des barres sur un calendrier : elle articule le contenu du projet, les dépendances entre les tâches et les hypothèses de durée, pour faire émerger une date de fin défendable avant tout engagement.

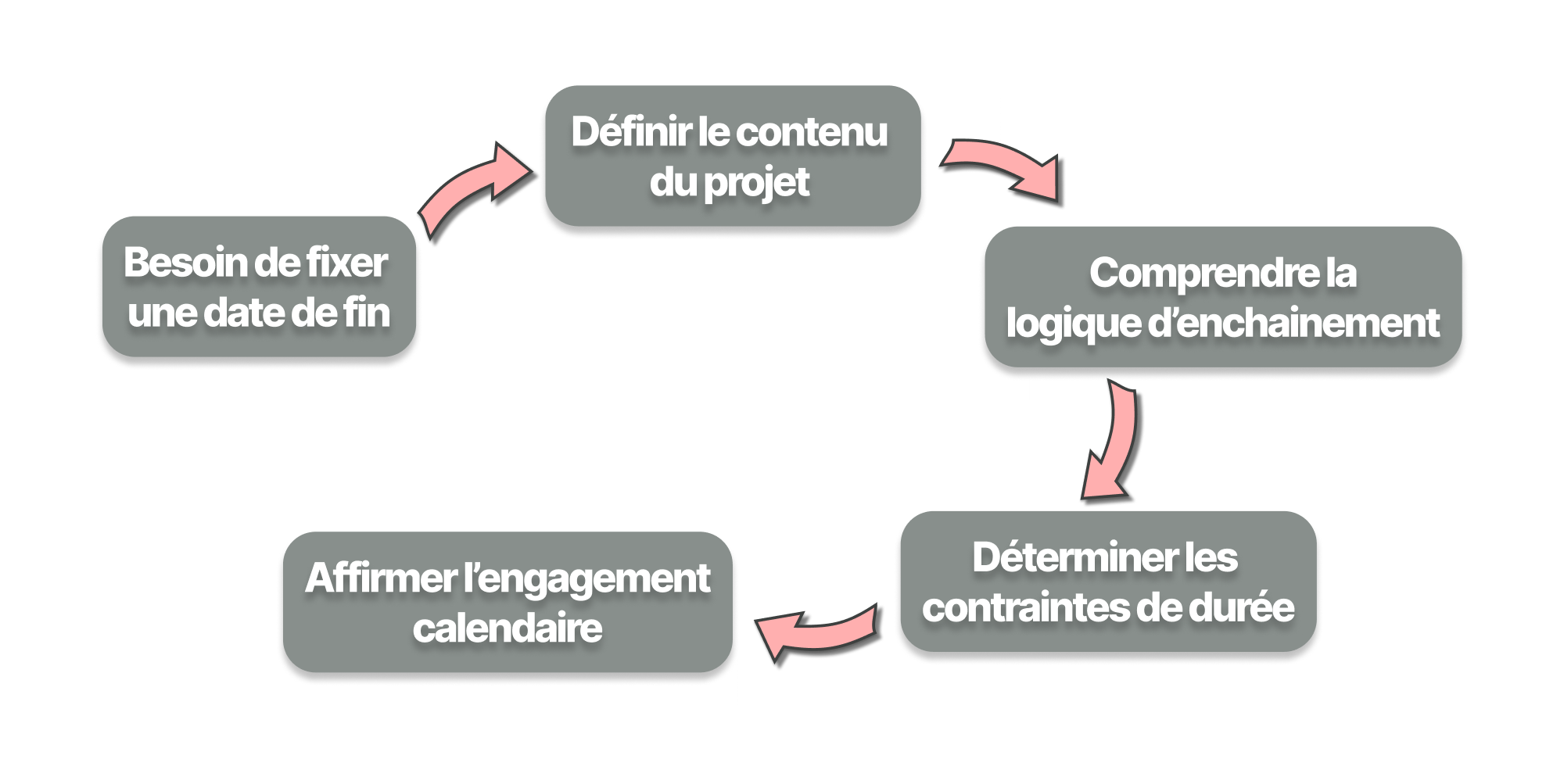

Planification de projet : définir avant de s'engager sur une date

Qu'est-ce que la planification de projet ?

En gestion de projet, la planification de projet désigne l'ensemble du travail qui précède l'engagement sur une date de livraison.

Elle répond à une question centrale : combien de temps ce projet va-t-il réellement prendre, compte tenu de ce qu'il faut produire et de la manière dont les activités s'enchaînent ?

Ce travail ne se limite pas à estimer des durées. Il vise à rendre explicites le périmètre, les livrables attendus, les dépendances entre les tâches et les contraintes qui pèsent sur la fin du projet. Tant que ces éléments restent implicites, toute date annoncée repose sur des hypothèses fragiles.

Planifier un projet, ce n'est pas remplir un calendrier

Dans beaucoup d'organisations, « planifier » signifie saisir des tâches avec des dates dans un calendrier.

On ajoute des jalons, on ajuste les barres, on partage le document. En apparence, le projet est planifié.

En réalité, on a souvent seulement mis en forme une liste d'activités. Le périmètre n'a pas été stabilisé, les dépendances restent implicites, et la date annoncée n'a pas été calculée à partir du contenu réel du projet.

La planification de projet commence donc ailleurs : non pas par le calendrier, mais par la question de ce qui doit être produit, dans quel ordre logique, et avec quelles contraintes.

Planification de projet et planning : deux choses distinctes

Le planning est la représentation du projet dans le temps : les tâches positionnées sur un calendrier, avec des dates et des durées. Le diagramme de Gantt en est l'illustration la plus courante.

La planification de projet, elle, est le travail en amont qui permet de construire ce planning sur des bases solides. Sans ce travail, le planning devient une projection visuelle plutôt qu'un engagement défendable.

Le planning montre quand les choses doivent se faire. La planification explique pourquoi ces dates sont réalistes.

Ce que la planification de projet recouvre

La planification de projet ne se résume pas à une seule action. Elle articule plusieurs dimensions complémentaires :

  • Le contenu du projet : ce qui doit être produit, livré ou mis en place. La WBS répond à cette question en décomposant le projet en livrables et en tâches.
  • La logique d'enchaînement : ce qui doit être terminé avant de démarrer autre chose. Le diagramme de PERT rend visibles ces dépendances.
  • Les contraintes de durée : la séquence qui détermine la durée minimale du projet, c'est-à-dire le chemin critique.
  • L'engagement calendaire : la traduction de tout ce travail dans le temps, généralement via un diagramme de Gantt.

Ces dimensions ne sont pas interchangeables. Chacune répond à une question différente. Les confondre, ou en sauter une, fragilise l'ensemble du planning.

Où se situe la planification de projet dans le cycle de vie ?

La planification de projet intervient généralement pendant l'avant-projet, une fois l'intention clarifiée mais avant le lancement opérationnel.

C'est le moment où l'on transforme une idée de projet en engagement possible : on sait ce qu'il contient, dans quel ordre logique les activités s'enchaînent, et sur quelle base on peut annoncer une date.

Elle précède l'exécution et le pilotage. Une fois le projet lancé, le planning sert surtout à suivre l'avancement et à ajuster. La planification, elle, a pour objet de poser les fondations sur lesquelles ce suivi pourra reposer.

Pourquoi annoncer une date avant de planifier fausse le projet

Quand une date de fin est annoncée avant que le contenu du projet soit clarifié, on ne planifie plus vraiment : on organise le projet à rebours pour tenir une échéance déjà fixée.

Ce passage à une logique de rétroplanning n'est pas forcément problématique en soi. Mais s'il intervient trop tôt, avant que le périmètre, les dépendances et les besoins en ressources soient compris, le planning devient difficile à construire, à piloter et à assumer.

Une date imposée sans préparation des ressources humaines et financières pousse souvent à compresser le travail, à réduire le périmètre sans le dire explicitement, ou à engager des moyens qui ne sont pas encore disponibles. Le planning donne alors l'illusion d'une maîtrise, alors que les contraintes réelles n'ont pas été confrontées.

C'est précisément ce que la planification de projet cherche à éviter : faire émerger une date à partir du contenu du projet, plutôt que d'adapter le contenu pour coller à une date annoncée trop tôt.

Planification de projet et rétroplanning : deux logiques distinctes

La planification de projet calcule une date à partir du contenu du projet : on estime ce qu'il faut produire, dans quel ordre, et combien de temps cela prendra.

Le rétroplanning, lui, part d'une date déjà fixée (lancement, livraison, événement) et organise le chemin pour la tenir, en remontant depuis l'échéance.

Ce sont deux démarches complémentaires, mais qui répondent à des situations différentes :

  • planification de projet : la date doit être estimée ;
  • rétroplanning : la date est imposée, il faut organiser le travail pour la respecter.

Ce que la planification de projet n'est pas

Il est utile de lever quelques confusions fréquentes. La planification de projet :

  • n'est pas la saisie d'un calendrier de tâches ;
  • n'est pas une estimation intuitive fondée sur l'expérience seule ;
  • n'est pas le suivi de l'avancement en cours d'exécution ;
  • n'est pas un exercice figé : elle doit pouvoir évoluer si le périmètre ou les contraintes changent.

Une planification crédible repose sur un périmètre décomposé, un réseau de dépendances explicite, des durées assumées et une lecture des contraintes réelles du projet. Si l'un de ces éléments manque, la date affichée ne reflétera pas la réalité du travail à accomplir.

Synthèse

La planification de projet est le travail qui permet de passer d'une intention à un engagement de date défendable.

Elle articule le contenu du projet, les dépendances et les hypothèses de durée avant de figer un planning.

Ce n'est pas un exercice de calendrier : c'est une lecture cohérente du projet, qui précède le diagramme de Gantt et conditionne sa fiabilité.

Questions fréquentes

Le Gantt est une représentation du planning dans le temps. La planification de projet est le travail en amont qui permet de construire ce planning sur des bases solides : périmètre, dépendances, durées et contraintes.

Le planning montre quand les activités doivent se dérouler. La planification de projet est le travail qui précède ce planning : clarifier le contenu du projet, identifier les dépendances et déterminer une date d'engagement réaliste.

Non. Dès qu'un projet comporte des dépendances, plusieurs parties prenantes et un engagement de date, clarifier le contenu avant de planifier améliore nettement la fiabilité du planning.

Non. La planification de projet calcule une date à partir du contenu. Le rétroplanning organise un projet à partir d'une date déjà imposée.

Généralement pendant l'avant-projet, une fois l'intention clarifiée mais avant le lancement opérationnel. C'est le moment où l'on peut encore ajuster le périmètre et les hypothèses sans impacter l'exécution.

Vous découvrez la gestion de projet ? Explorez nos ressources pour comprendre les enjeux.

Comprendre pourquoi les projets dérapentExplorer les bases de la gestion de projet

Articles similaires

C'est quoi un projet ? Définition et cycle de vie
Les bases de la gestion de projet

C'est quoi un projet ? Définition et cycle de vie

Un projet est un objectif unique à réaliser, dans un délai et un contexte précis soumis à des incertitudes et des risques, par des acteurs ayant des moyens définis.

5 min de lecture
C'est quoi l'avant-projet ? Comprendre cette phase clé du cycle de vie d'un projet
Les bases de la gestion de projet

C'est quoi l'avant-projet ? Comprendre cette phase clé du cycle de vie d'un projet

L'avant-projet est une phase clé du cycle de vie d'un projet. Découvrez ce que recouvre cette étape, à quoi elle sert et ce qu'elle n'est pas.

5 min de lecture
WBS en gestion de projet : définition, principes et rôle clé
Les bases de la gestion de projet

WBS en gestion de projet : définition, principes et rôle clé

La WBS en gestion de projet permet de découper un projet en livrables clairs et mesurables. Découvrez sa définition, ses principes et ses avantages.

8 min de lecture
