« Vite, pas cher, et bien fait. » Trois mots qui reviennent dans presque toutes les demandes de projet, et qui décrivent une situation impossible. Le triangle d'or explique pourquoi. Voici ce qu'il dit exactement, ce qu'il ne dit pas, et la conversation qu'il faut avoir à la place.
Les trois contraintes

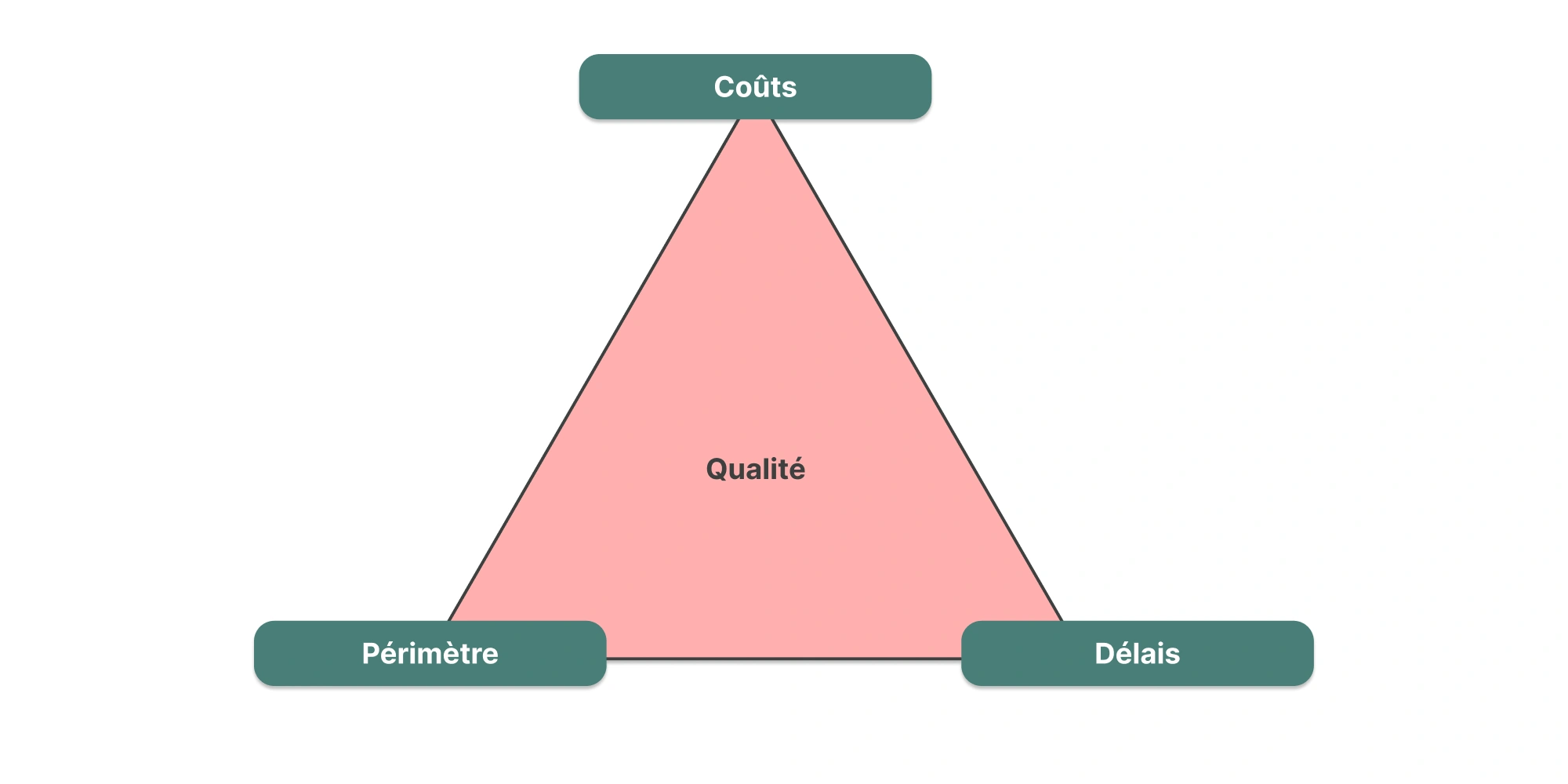

Le triangle d'or, aussi appelé triple contrainte, pose que tout projet se joue sur trois variables liées.
- Le délai : quand le projet doit être livré. Les dates clés, les jalons, l'échéance finale.
- Le coût : ce que le projet peut dépenser. Les ressources humaines, mais aussi les achats, la sous-traitance et les moyens matériels.
- Le périmètre : ce que le projet doit produire. Les livrables, les exigences, les limites de ce qui est inclus.
Le principe tient en une phrase : toucher à l'une impacte forcément les deux autres. On ne raccourcit pas un délai sans augmenter le coût ou réduire le périmètre. On ne réduit pas un budget sans allonger le délai ou livrer moins.
Ce n'est pas une règle de gestion, c'est une contrainte arithmétique. Elle vaut quel que soit le talent de l'équipe.
Deux contraintes fixées, la troisième s'ajuste

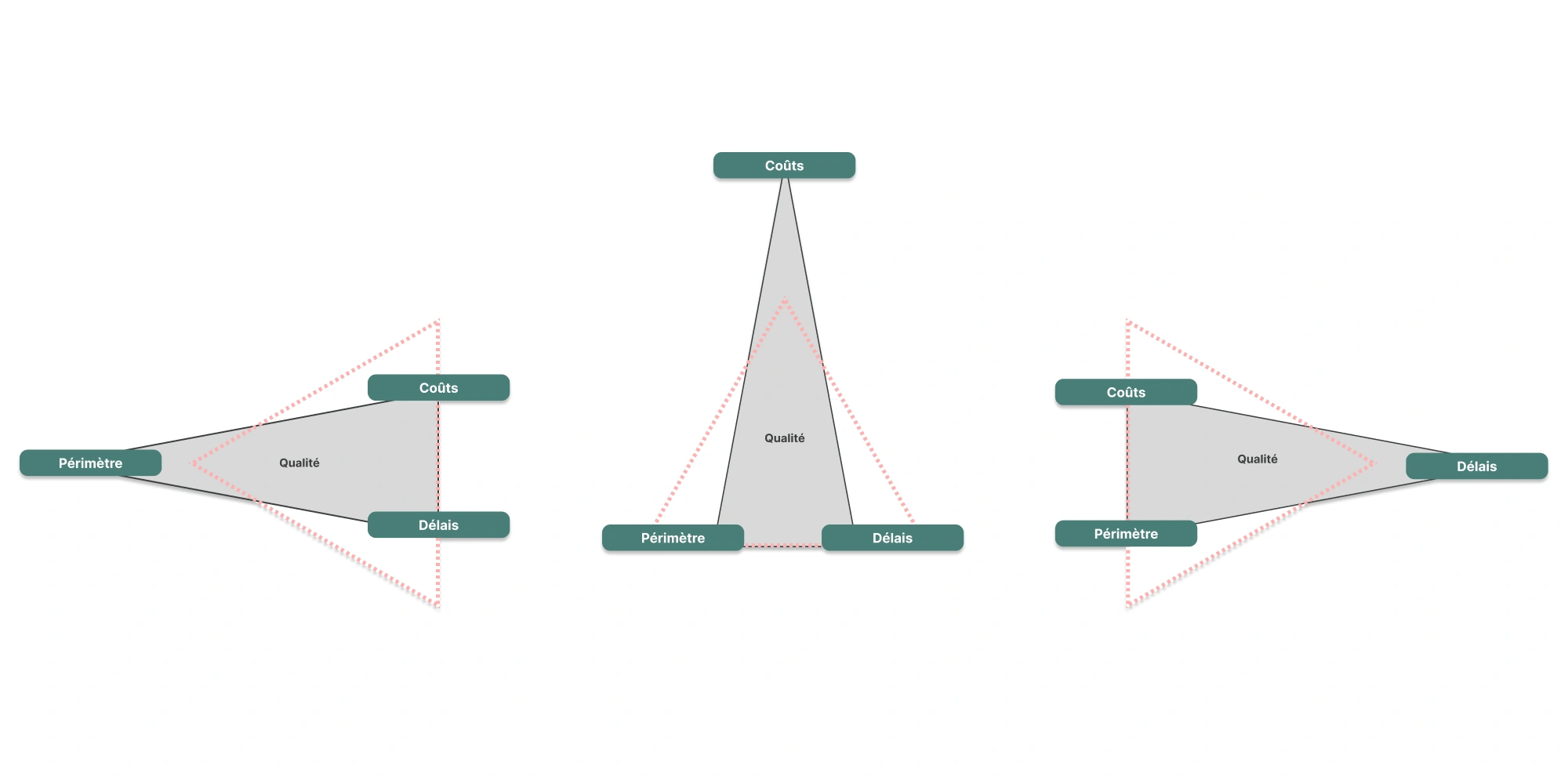

La lecture classique du triangle consiste à en fixer deux sommets et à laisser le troisième absorber. Trois combinaisons existent.
- Délai et coût fixés : le périmètre rétrécit. Vous ne livrerez pas tout, et il faut décider maintenant ce qui sort.
- Délai et périmètre fixés : le coût monte. Plus de monde, des renforts extérieurs, des heures supplémentaires.
- Coût et périmètre fixés : la date recule. C'est souvent la combinaison la plus honnête, et la plus difficile à faire accepter.
Ces trois équilibres fonctionnent, à une condition : que le compromis soit posé au départ et écrit. Un compromis découvert au sixième mois n'est plus un compromis, c'est un échec.
Les limites du modèle
Le triangle est utile pour expliquer une impossibilité. Il l'est beaucoup moins pour piloter, et trois réserves méritent d'être connues.
La qualité n'est pas la surface du triangle
On lit souvent que l'aire du triangle représente la qualité, et qu'elle diminue quand on resserre les sommets. C'est une image, pas une mesure. Un projet au périmètre réduit peut être excellent sur ce qu'il livre, et un projet complet livré à temps peut être médiocre partout.
La qualité dépend de la manière dont le travail est fait, pas de la géométrie d'un schéma.
Il ignore les personnes
Le modèle raisonne en variables, pas en disponibilités. Deux tâches parallèles confiées à la même personne ne se déroulent pas en parallèle, et aucun sommet du triangle ne le dit. La contrainte de ressources est réelle et invisible ici.
Il décrit, il ne décide pas
C'est la limite la plus gênante en pratique. Le triangle dit que les trois contraintes sont liées. Il ne dit pas laquelle vous devez protéger. Or c'est exactement la question posée à chaque projet, et le fait de la laisser sans réponse produit le scénario suivant.
L'erreur classique : vouloir fixer les trois
Un périmètre contractualisé, une date annoncée au client, un budget voté. Les trois sommets sont bloqués avant même le lancement, et personne ne l'a formulé comme un choix.
En ingénierie, une structure dont tous les degrés de liberté sont supprimés est dite hyperstatique. Elle ne se déforme plus, donc elle encaisse les contraintes en interne jusqu'à ce que quelque chose cède. Un projet sur-contraint se comporte de la même façon : la pression ne disparaît pas, elle se déplace sur l'équipe.
Les symptômes sont toujours les mêmes. Les arbitrages remontent en réunion de crise plutôt qu'en comité. Chacun protège son périmètre. Le premier imprévu, qui aurait dû coûter trois jours, devient une négociation générale.
L'arrivée de l'IA relance ce rêve avec vigueur. Les gains de productivité sont réels sur certaines tâches, mais ils déplacent le curseur, ils ne suppriment pas l'arbitrage.

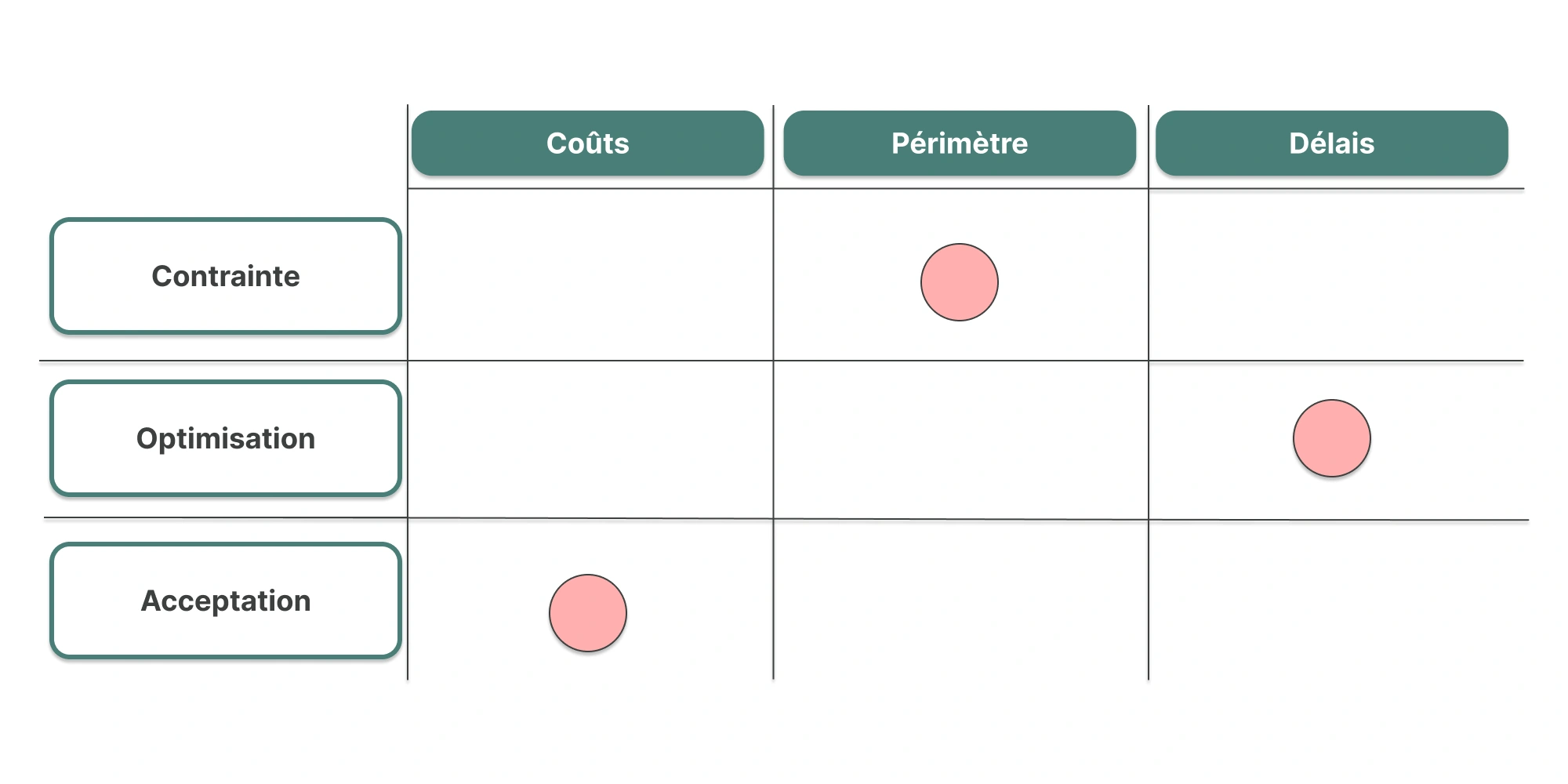

La matrice des contraintes : une variable par rôle
La sortie n'est pas de fixer deux sommets et de sacrifier le troisième. C'est d'attribuer un rôle différent à chacun.
- Contrainte : la variable non négociable. Il n'y en a qu'une, et tout le reste s'organise autour d'elle.
- Optimisation : la variable sous surveillance permanente, sur laquelle on cherche chaque gain possible sans jamais menacer la première.
- Acceptation : la variable d'ajustement, celle qui bougera. Ce n'est pas confortable à dire, c'est indispensable à écrire.
Cette matrice se remplit avec le commanditaire, pas après lui. Trois questions suffisent : qu'est-ce qui est non négociable, qu'est-ce qu'on cherche à optimiser, et sur quoi accepte-t-on de la souplesse.
La conversation dure vingt minutes et protège le projet pendant six mois. C'est aussi la meilleure défense du chef de projet quand un imprévu arrive : l'arbitrage a déjà été rendu.
Ce que votre contrainte dit de votre façon de travailler

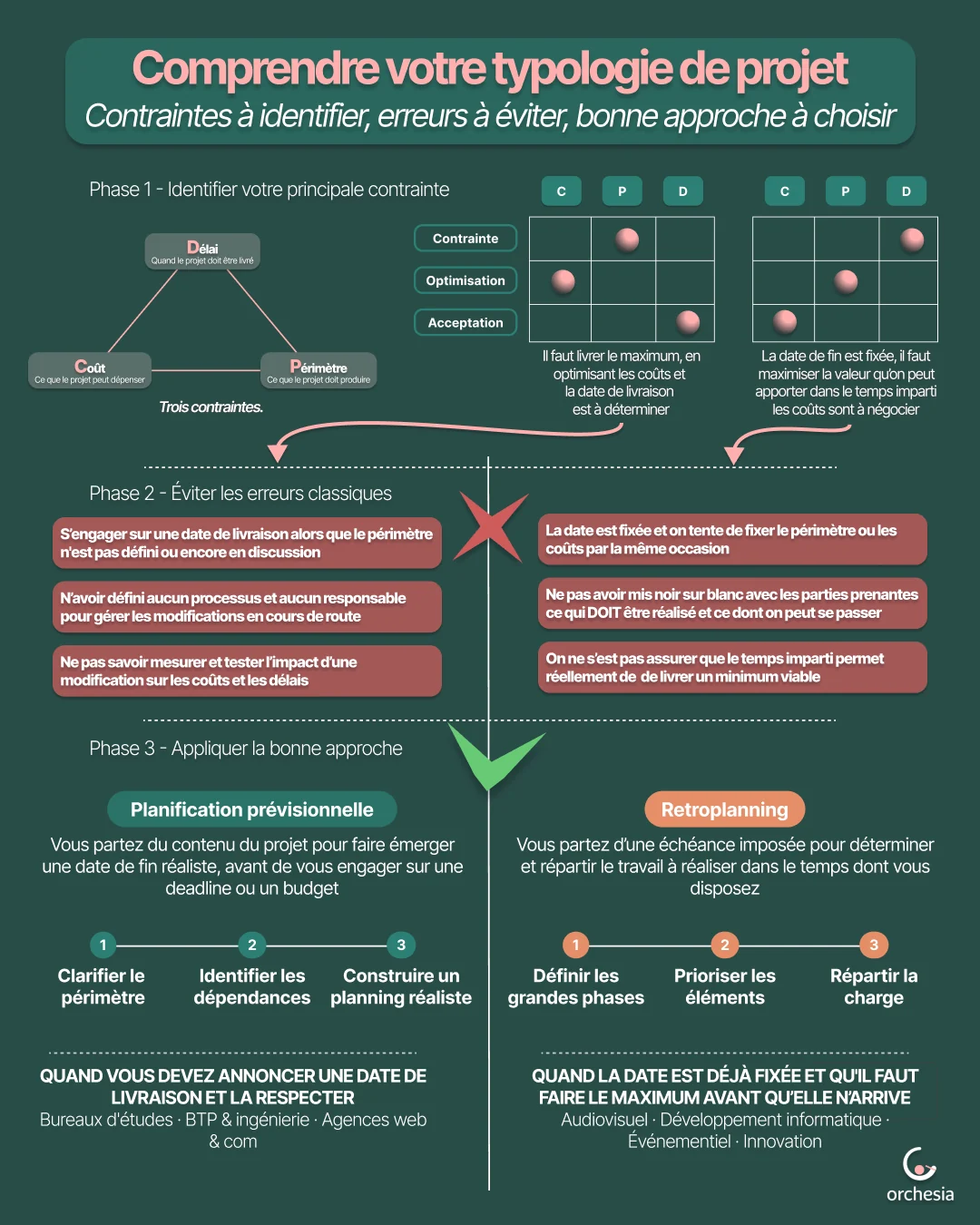

Le sommet que vous avez déclaré non négociable détermine votre façon d'organiser le travail. Deux cas dominent sur le terrain.
Le périmètre est la contrainte
Ce qu'il faut livrer est défini, contractualisé, parfois soumis à des normes. Vous partez du contenu pour faire émerger une date de fin réaliste, et vous ne vous engagez pas sur une échéance avant de l'avoir calculée.
C'est la logique de la planification prévisionnelle : découper le périmètre, déclarer les dépendances, en déduire le planning. Bureaux d'études, BTP et ingénierie, agences web fonctionnent presque toujours ainsi. L'outillage correspondant est celui d'un logiciel de planification de projet.
La date est la contrainte
Un salon, une commission, une obligation réglementaire. L'échéance est posée et ne bougera pas. Vous partez donc de la fin et vous organisez ce qu'il est possible de faire dans le temps imparti, en priorisant.
C'est la logique du rétroplanning : ancrer les phases, prioriser pour le jour J, répartir la charge. Audiovisuel, développement, événementiel et innovation s'y retrouvent. L'outillage correspondant est celui d'un logiciel de rétroplanning.
Ce sont deux façons d'organiser et de piloter, pas deux préférences. La plupart des outils traditionnels sont bons dans l'une ou dans l'autre, rarement dans les deux, ce qui explique une partie des déceptions au moment du choix.
Le choix de la méthode de gestion suit la même logique : une contrainte de périmètre appelle une approche séquentielle, une contrainte de date appelle une approche itérative. Si vous hésitez, l'article sur comment savoir quelle méthode appliquer déroule les questions à se poser.
Ce qu'il faut retenir avant de lancer un projet
Le triangle d'or ne résout rien à lui seul. Il rend visible un arbitrage que beaucoup d'organisations préfèrent ne pas poser, et c'est déjà beaucoup.
Trois gestes suffisent au démarrage : nommer la contrainte non négociable, écrire ce que l'on accepte de faire bouger, et le faire valider par celui qui commande le projet. Le reste, le cadrage et l'estimation, découle de ce choix.
Dans Orchesia, les deux modes existent côte à côte. Le mode structuré part du contenu, le découpe, déclare les dépendances et calcule la date. Le mode simplifié part d'une date imposée et remonte la chaîne. Vous choisissez selon votre contrainte, pas selon l'outil.
