Construire un diagramme de PERT en pratique : quelles méthodes et quels supports utiliser ?

Ce qu'il faut retenir

  • Un diagramme de PERT peut être construit de multiples façons : sur papier, sur tableau blanc, dans un tableur ou à l'aide d'un logiciel spécialisé.
  • Certaines méthodes sont efficaces pour réfléchir collectivement aux dépendances. D'autres permettent de formaliser proprement le réseau. Très peu assurent une continuité fluide entre structuration, calcul et pilotage.
  • Le choix du support influence fortement la qualité du diagramme : lisibilité des dépendances, identification du chemin critique, facilité de mise à jour.
  • Construire un PERT utile ne consiste pas seulement à relier des tâches, mais à disposer d'un réseau exploitable, évolutif et partagé.

Un diagramme de PERT peut être construit de multiples façons : sur papier, sur tableau blanc, dans un tableur ou à l'aide d'un logiciel spécialisé. Certaines méthodes sont efficaces pour réfléchir collectivement aux dépendances. D'autres permettent de formaliser proprement le réseau. Le choix du support influence fortement la qualité du diagramme. Construire un PERT utile ne consiste pas seulement à relier des tâches, mais à disposer d'un réseau exploitable, évolutif et partagé.

Méthode 1 – Dessiner le PERT à la main (papier ou tableau blanc)

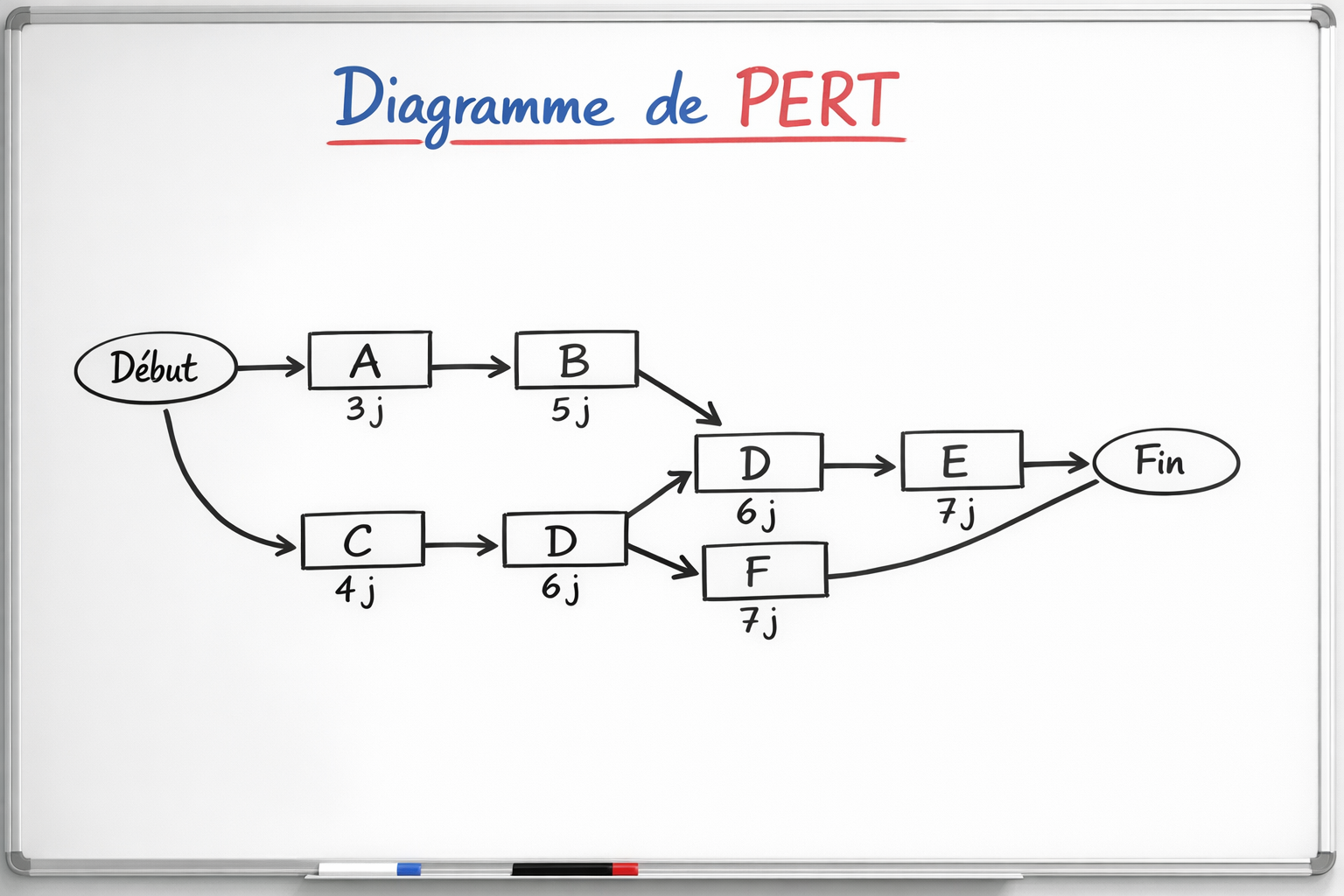

Dessiner un PERT à la main - papier ou tableau blanc

Comment fonctionne la méthode

Le diagramme est tracé manuellement : chaque tâche est représentée par un rectangle, les dépendances par des flèches.

Cette approche est souvent utilisée en atelier pour matérialiser les relations entre activités à partir d'une WBS déjà construite. Les équipes discutent des antécédents et tracent progressivement le réseau.

Pourquoi cette méthode est utilisée

  • Très pédagogique
  • Favorise la compréhension des dépendances
  • Idéale pour un travail collectif exploratoire

Le simple fait de dessiner les liens oblige à clarifier ce qui dépend réellement de quoi.

Limites de la méthode

Le diagramme devient rapidement illisible dès que le projet dépasse quelques dizaines de tâches.

Les corrections sont lourdes. Les croisements se multiplient. Le calcul des marges et du chemin critique doit être fait manuellement, avec un risque d'erreur élevé.

C'est un excellent outil pédagogique. Rarement un outil de pilotage durable.

Méthode 2 – Construire un PERT dans un tableur (Excel)

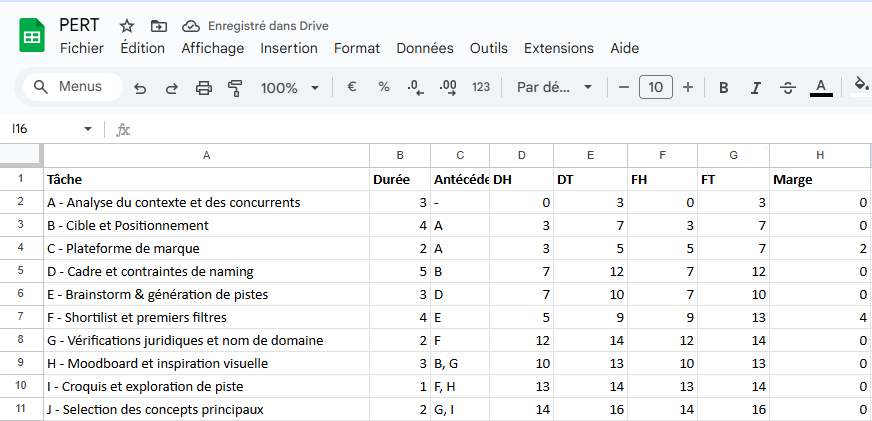

Construire un PERT dans Excel

Comment fonctionne la méthode

Les tâches sont listées dans un tableau avec leurs antécédents indiqués dans une colonne.

Le diagramme est parfois reconstitué via des formes, ou bien le calcul du réseau est effectué sans visualisation graphique réelle.

Pourquoi cette méthode est utilisée

  • Accessible à toutes les organisations
  • Permet de calculer les dates au plus tôt / au plus tard
  • Facilement partageable

Limites de la méthode

La visualisation des dépendances reste limitée. Le réseau n'est pas naturellement lisible.

Chaque modification structurelle (ajout, suppression de tâche) peut casser les formules.

Le PERT devient un exercice technique plutôt qu'un outil de compréhension collective.

Méthode 3 – Utiliser un logiciel de diagramme ou de mindmap

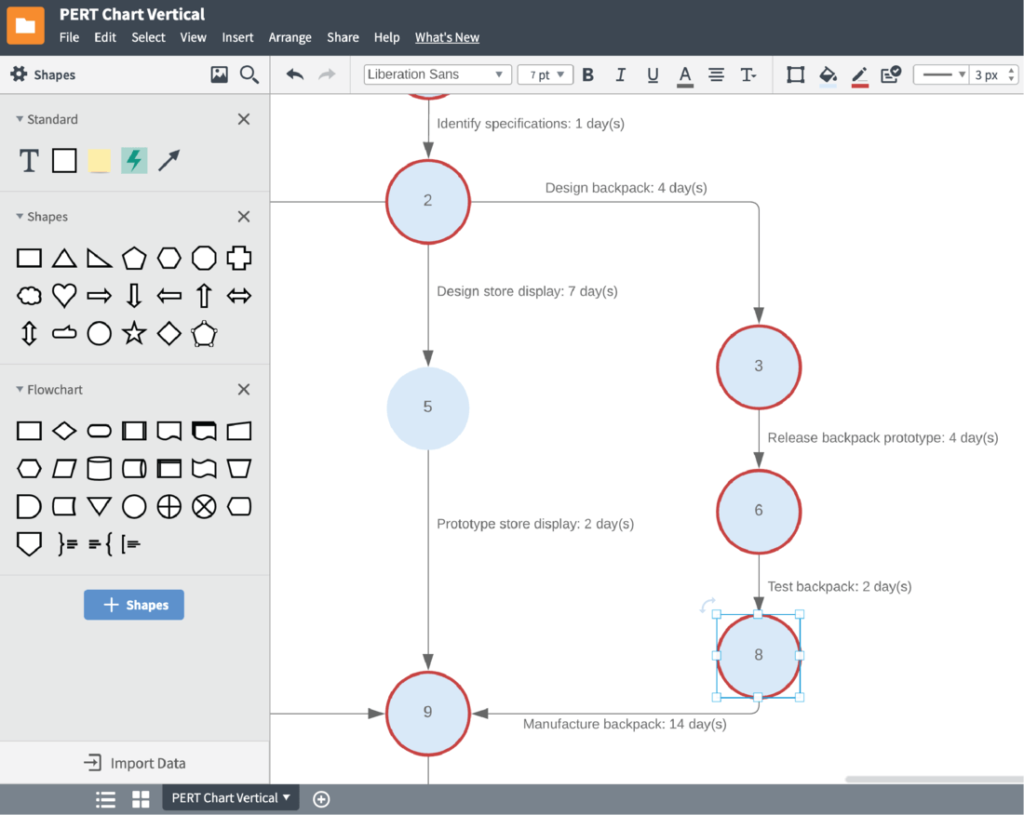

PERT avec logiciel de diagramme ou mindmap

Comment fonctionne la méthode

Des outils comme Lucidchart ou des logiciels de mindmapping permettent de représenter visuellement les tâches et de tracer des flèches de dépendance.

La hiérarchie est claire, les connexions sont propres, et l'ensemble est plus lisible qu'un dessin manuel.

Pourquoi cette méthode est utilisée

  • Bonne lisibilité graphique
  • Manipulation plus simple que sur papier
  • Version numérique facilement partageable

Ces outils facilitent la représentation du réseau.

Limites de la méthode

Ils restent principalement des outils de dessin.

Le calcul du chemin critique n'est pas toujours natif. Les mises à jour peuvent devenir fastidieuses.

Le diagramme aide à visualiser, mais pas nécessairement à piloter.

Méthode 4 : Construire un PERT dans un logiciel de gestion de projet traditionnel

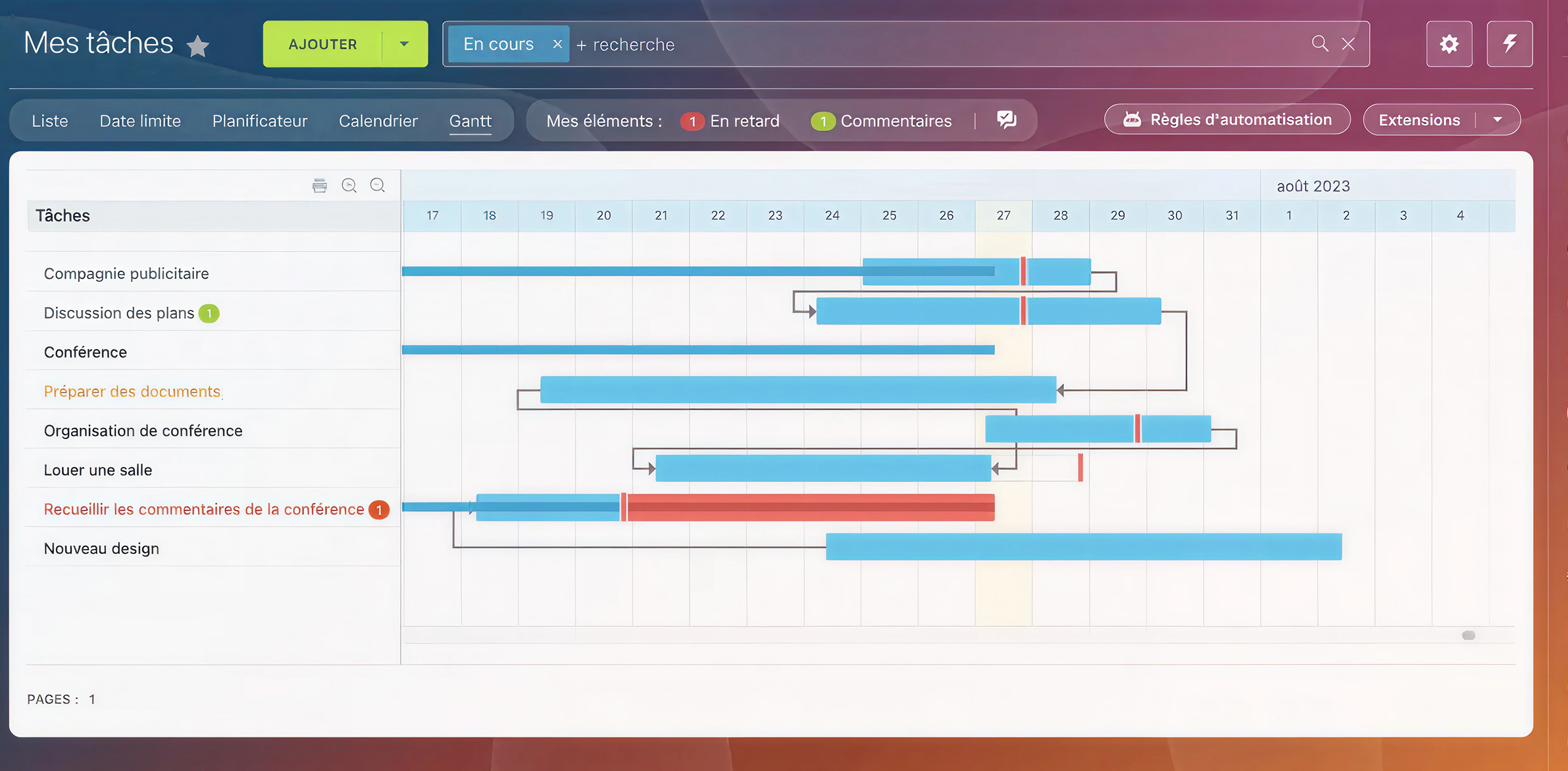

PERT dans un logiciel de gestion de projet

Comment fonctionne la méthode

Dans la majorité des logiciels de gestion de projet généralistes, les dépendances sont ajoutées directement dans une liste de tâches ou dans un diagramme de Gantt.

On relie une tâche à une autre via un champ « prédécesseur » ou en tirant une liaison graphique dans le planning.

Le réseau logique existe donc… mais il n'est pas modélisé comme une vue à part entière. Il est intégré au planning, souvent après que les dates ont déjà été posées.

Autrement dit, on planifie d'abord — puis on relie.

Pourquoi cette méthode est utilisée

  • Outils déjà présents dans l'organisation
  • Intégration directe avec le planning
  • Prise en main rapide
  • Suffisant pour des dépendances simples

Dans des projets peu complexes, cette approche peut fonctionner correctement.

Limites de la méthode

La principale limite est structurelle : le réseau n'est pas réellement visualisé comme un système.

Les dépendances sont :

  • ajoutées tardivement
  • peu interrogées dans leur cohérence globale
  • rarement analysées en termes de logique complète

Il n'existe généralement pas de véritable vue « diagramme de réseau » permettant d'observer le projet comme un graphe.

Résultat :

  • le chemin critique est calculé, mais peu compris
  • les marges existent, mais sont rarement analysées
  • le planning devient la première représentation concrète du projet

Le PERT n'est alors plus un outil de structuration logique. Il devient une option technique du Gantt.

Méthode 5 : Construire le PERT dans un outil dédié à l'avant-projet : Orchesia

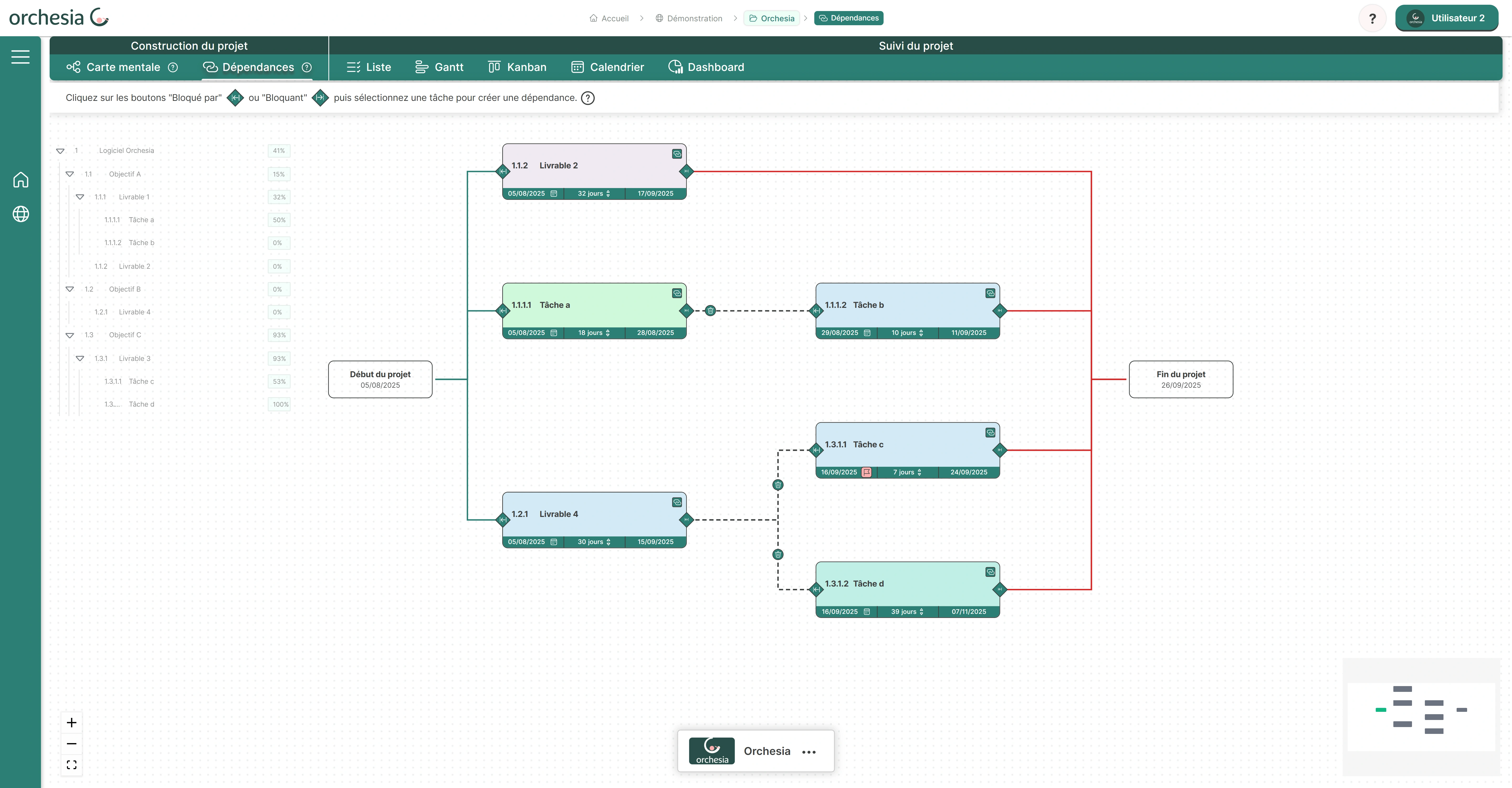

Construire un PERT dans Orchesia

Comment fonctionne la méthode

Dans un outil pensé pour la planification de projet, le réseau de dépendances n'est pas une conséquence du planning : il est construit comme une étape autonome.

Les tâches issues d'une WBS validée sont reliées selon leur logique réelle, avant toute fixation de dates.

Le diagramme de réseau devient une vue centrale :

  • les relations sont explicites
  • le chemin critique est visible
  • les marges sont calculées
  • les impacts d'un retard sont immédiatement identifiables

Le PERT n'est plus caché derrière le Gantt. Il structure la planification.

Pourquoi cette méthode est utilisée

  • Le réseau logique est travaillé avant les engagements calendaires
  • Les dépendances sont analysées comme un système
  • Le chemin critique devient un outil de décision
  • Le passage vers le Gantt repose sur une structure validée

Le PERT redevient ce qu'il doit être : un outil de sécurisation du planning, pas un simple calcul automatique.

Limites de la méthode

Cette approche suppose une exigence plus forte en amont.

Elle impose :

  • une WBS solide
  • une identification rigoureuse des dépendances
  • une validation collective du réseau

Un outil dédié ne simplifie pas artificiellement le projet. Il rend visible la complexité réelle.

Pour des projets très simples, cette rigueur peut sembler excessive. Mais dès que les enjeux de coordination ou de délais deviennent significatifs, cette exigence constitue précisément sa valeur.

Synthèse

Construire un diagramme de PERT ne consiste pas seulement à relier des tâches entre elles. Il s'agit de rendre visible la logique réelle du projet : ce qui dépend de quoi, ce qui bloque quoi, et ce qui conditionne réellement la durée globale.

Toutes les méthodes permettent, à leur manière, de représenter un réseau. Certaines sont pédagogiques, d'autres pratiques, d'autres encore intégrées au planning.

Mais une différence majeure apparaît rapidement :

  • soit le PERT est un outil de réflexion logique travaillé en amont,
  • soit il devient un sous-produit technique du diagramme de Gantt.

Plus un projet est complexe, transverse ou soumis à des contraintes fortes de délais, plus cette distinction devient stratégique.

Un réseau de dépendances mal structuré ne se voit pas immédiatement. Il se révèle lorsque le planning commence à dériver.

Le PERT n'est pas là pour embellir un planning. Il sert à le sécuriser avant qu'il ne soit engagé.

Vous cherchez une méthode efficace. Découvrez notre approche orientée avant-projet.

Découvrir une approche orientée avant-projetExplorer les solutions pour structurer un projet

Articles similaires

Comment cadrer un projet efficacement avant son lancement
Solutions et méthodes

Comment cadrer un projet efficacement avant son lancement

Cadrer un projet ne se résume pas à lancer des tâches. Découvrez comment structurer objectifs, périmètre, risques, acteurs et délais avant le lancement pour sécuriser vos engagements.

8 min de lecture
Comment faire une planification de projet étape par étape
Solutions et méthodes

Comment faire une planification de projet étape par étape

Découvrez la méthode pas à pas pour planifier un projet : périmètre, WBS, dépendances, durées, chemin critique et engagement sur une date réaliste avant de construire le planning.

9 min de lecture
Comment construire un diagramme de PERT étape par étape
Solutions et méthodes

Comment construire un diagramme de PERT étape par étape

Découvrez la méthode claire pour construire un diagramme de PERT : identifier les dépendances, structurer le réseau, calculer le chemin critique et sécuriser la durée minimale du projet.

10 min de lecture
