Parcourir les articles

WBS en gestion de projet : créer une Work Breakdown Structure claire et efficace

Temps de lecture estimé : 20 min

« Rien n’est particulièrement difficile si on le subdivise en petites tâches. » — Henry Ford

Introduction : L'essentiel de la WBS en une minute

La WBS en gestion de projet (Work Breakdown Structure) transforme la complexité en simplicité organisée. Outil visuel, elle décompose l’objectif global en livrables, puis en tâches élémentaires parfaitement définies et assignables.

Pourquoi ça change tout ? Parce que la WBS supprime les zones d’ombre, facilite l’estimation des coûts et des délais, clarifie les responsabilités et réduit les risques. Qu’il s’agisse d’un site web, d’un événement ou d’un produit, la WBS devient ta boussole stratégique.

Arborescence d’un projet avec tâches principales et sous-tâches à ajouter, dans un outil de type Work Breakdown Structure (WBS)

Définition : Qu'est-ce qu'une WBS en gestion de projet (Work Breakdown Structure) ?

La Work Breakdown Structure (WBS), appelée en français Structure de découpage du projet (SDP), est un outil essentiel de gestion de projet qui décompose hiérarchiquement un projet en unités de travail plus petites et gérables.

Contrairement au diagramme de Gantt, centré sur le quand, la WBS se concentre sur le quoi. Elle répond à la question : « Que faut-il produire ? » plutôt qu’à « Quand le faire ? ».

Cette représentation offre une vue d’ensemble nette et limite les zones d’ombre du projet.

Les 3 niveaux essentiels d’une WBS en gestion de projet

La WBS (Work Breakdown Structure) repose sur une décomposition hiérarchique du projet. Cette structure permet de clarifier la hiérarchie des livrables et de faciliter la planification. L’organisation des niveaux peut varier selon le type de projet et la méthodologie de gestion utilisée, mais trois niveaux principaux se retrouvent dans la majorité des cas.

  1. Les objectifs du projet : résultats globaux à obtenir pour atteindre la finalité du projet. Chaque objectif doit être clair, mesurable et aligné avec les besoins initiaux.
  2. Les livrables du projet : définis lors de la définition du périmètre, ils représentent des résultats tangibles, mesurables et vérifiables permettant de valider l’atteinte des objectifs et la réussite du projet.
  3. Les tâches élémentaires : dernier niveau de la WBS, ce sont les actions à réaliser pour produire un livrable. Elles sont suffisamment précises pour qu'on puisse leur associer une durée, un coût et un responsable.

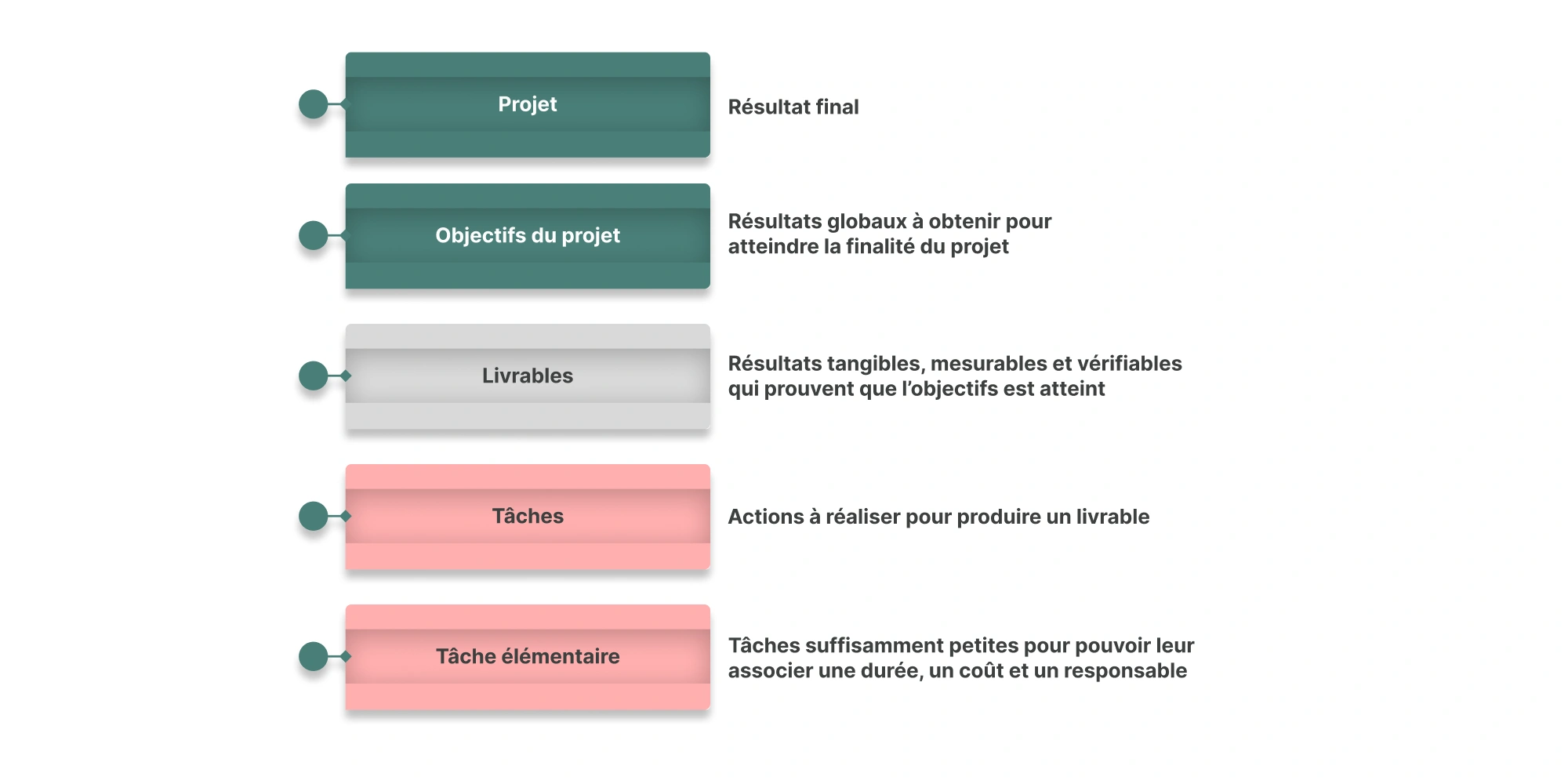

Hiérarchie d’un projet : projet, objectifs, livrables, tâches et tâches élémentaires, avec définitions associées

Cette hiérarchie de projet — objectifs, livrables, tâches et tâches élémentaires — constitue la base d’une WBS claire et exploitable. Il n’existe pas de règle absolue concernant le nombre de niveaux, l’essentiel étant que la décomposition reste utile et opérationnelle pour l’évaluation des coûts, délais et responsabilités.

Dans les grandes organisations ou les projets transverses, il peut être pertinent de décomposer d’abord par équipes ou services avant de structurer par livrables. Attention toutefois à ne pas confondre la structure du projet avec celle de l’organisation : la WBS reste axée sur les résultats et les livrables, pas sur les processus internes.

Documenter la WBS : le dictionnaire de la structure de découpage du projet

Documenter une WBS en gestion de projet passe par la création d’un dictionnaire WBS (WBS dictionary). Ce document de référence définit et renseigne, pour chaque élément de la structure de découpage du projet, les informations clés suivantes :

  • Un numéro d’identification : permet d’identifier chaque élément dans la hiérarchie (ex. 1, 1.1, 1.2, 1.1.1, 1.2.1…).
  • Le responsable : personne en charge de l’exécution, du suivi et de la qualité de la tâche.
  • Le nom et une description : intitulé clair et contexte de la tâche/livrable.
  • Le parent et les enfants : liens hiérarchiques qui reflètent la logique de décomposition de la WBS.

Pour les tâches élémentaires, le dictionnaire précise en plus :

  • Les délais : estimation du temps nécessaire (heures, jours, jour-homme), en considérant chaque tâche de façon indépendante.
  • Les coûts : évaluation budgétaire avec distinction des coûts fixes (ex. matériel, licences) et des coûts variables (ex. salaires, location).
  • Un critère mesurable : indicateur d’avancement permettant de suivre et de constater l’achèvement.

Bien documentée, la Work Breakdown Structure devient un outil de pilotage complet : meilleure traçabilité, planification facilitée et communication plus fluide entre équipes.

Exemple complet de WBS en gestion de projet : la mise en ligne du site Web Orchesia

Voici un exemple de WBS projet concret pour illustrer la construction d’une structure de découpage du projet (SDP). Créons pas à pas la WBS du projet de mise en ligne du site Web Orchesia, en suivant les bonnes pratiques de la gestion de projet.

L’Objectif du projet

L’objectif est clair : mettre en ligne le site web d’Orchesia avant le 1er avril 2025, avec la présentation du logiciel et 25 articles de formation sur la gestion de projet.

Cet objectif est formulé selon la méthode SMARTSpécifique, Mesurable, Ambitieux et orienté vers l'Action, Réaliste et Temporellement défini — une étape essentielle avant toute création de WBS.

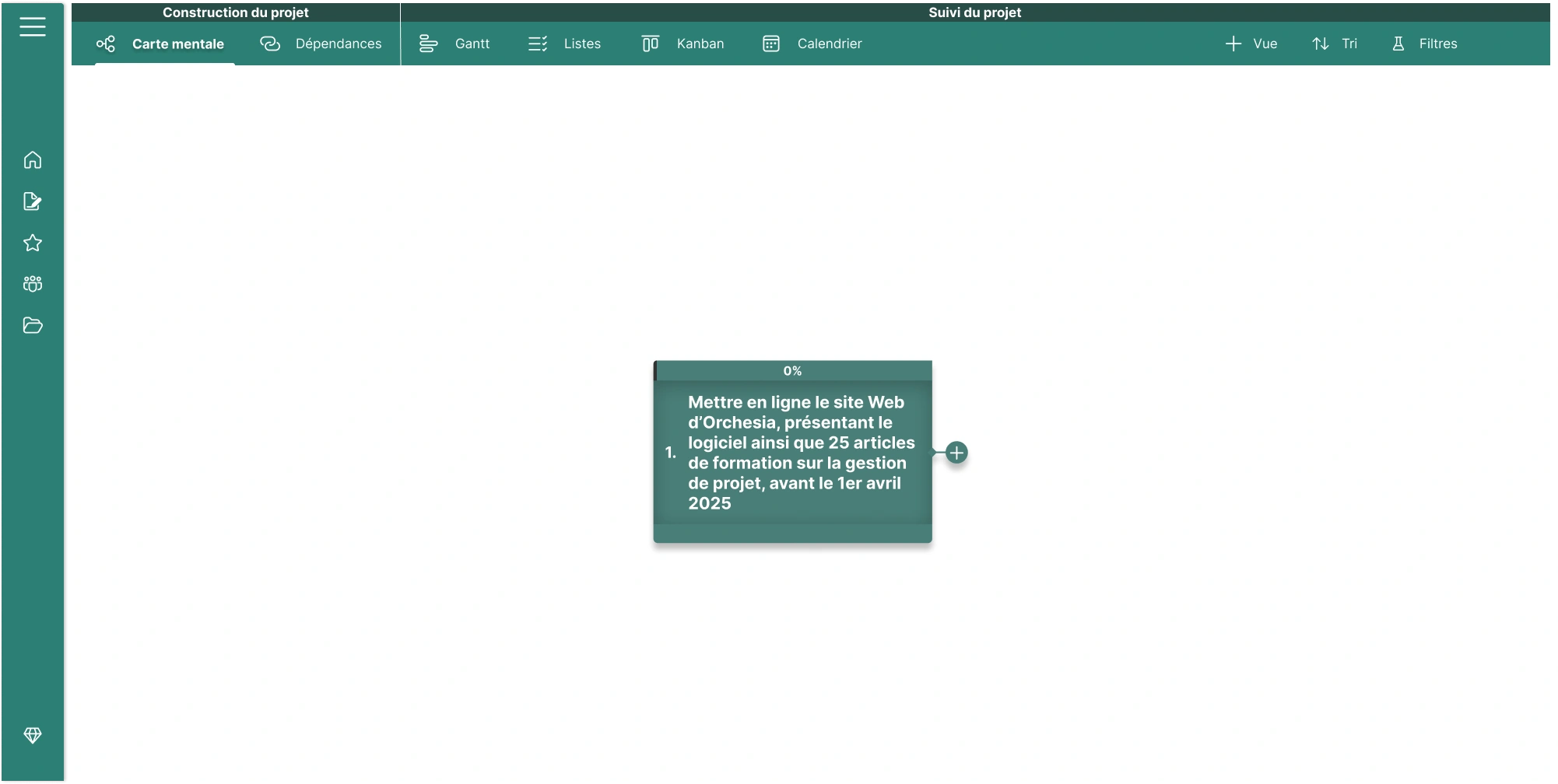

Interface du logiciel Orchesia affichant une carte mentale de projet avec l’objectif principal : mettre en ligne le site web et publier 25 articles de formation avant le 1er avril 2025

De l’objectif aux principaux livrables

À partir de l’objectif, la WBS en gestion de projet permet d’identifier les livrables principaux. Ils couvrent 100 % du périmètre du projet (principe fondamental d’une WBS) et sont formulés de manière actionnable :

1.1. La landing page de présentation du logiciel est mise en ligne

1.2. La performance du site est optimisée

1.3. Les pages d’articles sont mises en ligne

1.4. Le SEO on-page du site est optimisé

1.5. Le site est hébergé sur le domaine orchesia.com

1.6. Les pages légales (RGPD et Mentions légales) sont rédigées

1.7. La gestion du projet est suivie, organisée et documentée

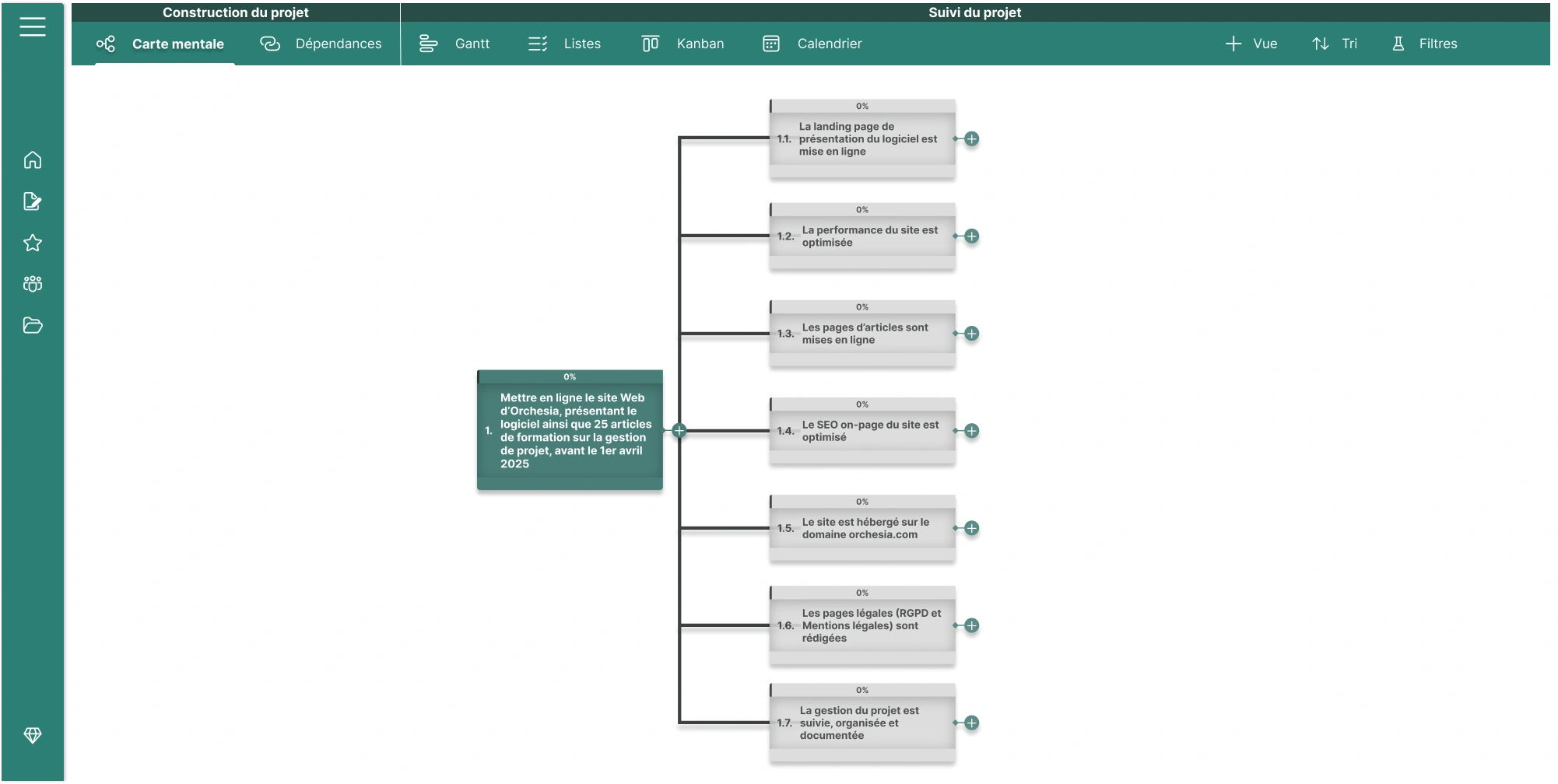

Carte mentale du projet sur Orchesia, détaillant les 7 sous-objectifs pour la mise en ligne du site web avant le 1er avril 2025, incluant la landing page, les articles, le SEO, l’hébergement, les mentions légales et le suivi projet

Des livrables aux sous-livrables

Cette décomposition illustre comment une WBS projet transforme une vision globale en structure logique hiérarchisée, facilitant l’estimation des coûts et des délais.

Chaque livrable est ensuite décomposé en sous-livrables pour affiner la structure. Prenons l’exemple du livrable « Landing page de présentation du logiciel » :

1.1.1. Le header de la landing page est créé

1.1.2. Le footer de la landing page est créé

1.1.3. Les vidéos de présentation du logiciel sont montées

1.1.4. Le formulaire de contact est fonctionnel

1.1.5. Le contenu informatif de la landing page est rédigé

1.1.6. Les call-to-action de la landing page sont optimisés

1.1.7. L’identité visuelle de la landing page est définie

L’enjeu ici est de garantir l’exhaustivité de la WBS afin de couvrir l’ensemble des livrables du projet. Des ajustements peuvent naturellement survenir en cours de route — tout projet évolue et doit rester adaptable — mais une WBS bien définie dès le départ permet d’anticiper les ressources nécessaires (temps, coûts, faisabilité) et de réduire les incertitudes lors de la planification.

Nous recommandons l’usage d’un outil de construction de WBS visuel, tel qu’Orchesia, car la représentation graphique simplifie la structuration des informations et la compréhension des relations entre les éléments du projet. En offrant une vue d’ensemble dynamique, cet outil facilite la collaboration, stimule la créativité et aide à explorer des solutions alternatives pour mieux s’adapter aux imprévus.

Cette étape de construction de la WBS se réalise idéalement en groupe avec les experts métiers, qui peuvent identifier les livrables essentiels pour atteindre efficacement l’objectif du projet

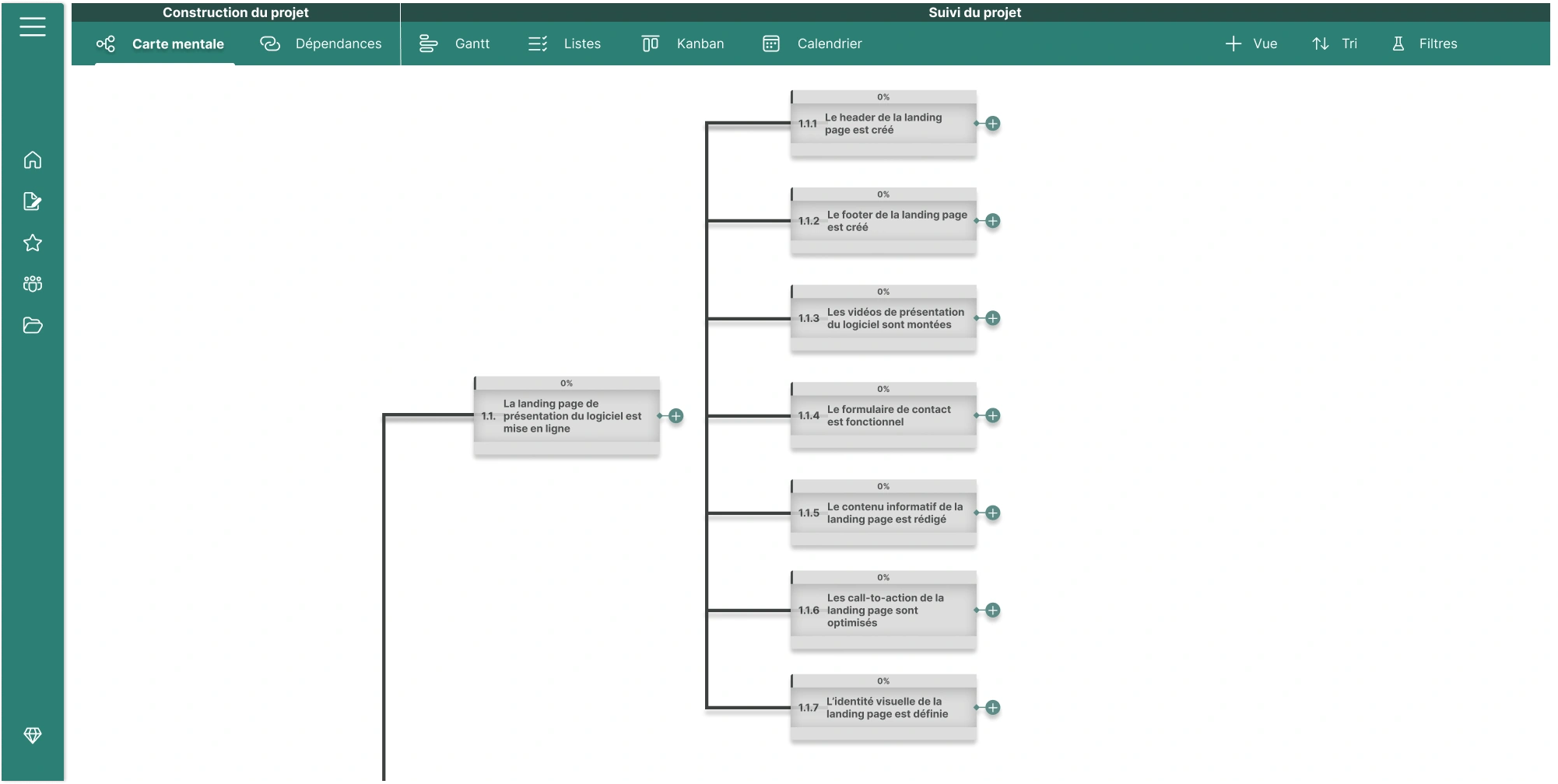

Carte mentale détaillant la tâche de mise en ligne de la landing page du logiciel Orchesia, avec ses 7 sous-tâches : création du header, footer, vidéos, formulaire, contenu, call-to-actions et identité visuelle

Des sous-livrables aux tâches

Le niveau de décomposition suivant consiste à traduire les résultats attendus en actions concrètes. À ce stade, les éléments de la WBS doivent être formulés avec des verbes d’action afin que chaque responsable sache précisément ce qu’il doit réaliser.

Exemple sur le livrable 1.1.7 — identité visuelle de la landing page :

1.1.7.1. Construire la palette de couleurs de la landing page

1.1.7.2. Choisir les différentes polices d’écriture

1.1.7.3. Concevoir le logo d’Orchesia

1.1.7.4. Définir le style graphique et l’iconographie

1.1.7.5. Créer les modèles de boutons et éléments interactifs

Cette décomposition montre comment une WBS projet transforme une vision globale en structure logique hiérarchisée, facilitant l’estimation des coûts et des délais.

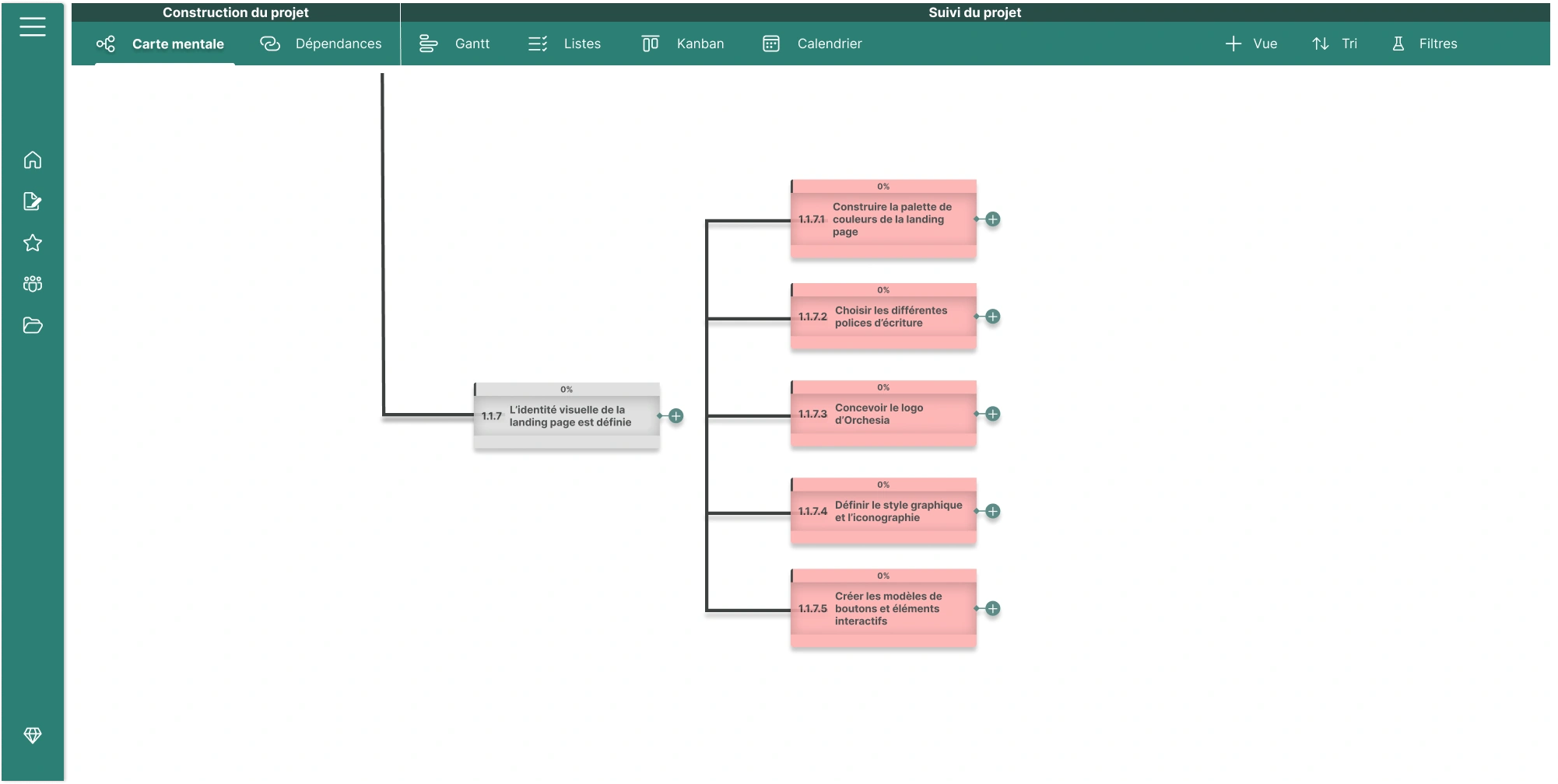

Sous-tâches liées à la définition de l'identité visuelle de la landing page Orchesia : palette de couleurs, choix des polices, conception du logo, style graphique et création des boutons interactifs

Des tâches aux tâches élémentaires

À ce niveau, la WBS traduit les résultats attendus en actions concrètes. Chaque élément devient une tâche élémentaire à laquelle on peut associer une durée, un coût et un responsable.

  • Puis-je estimer précisément le temps nécessaire pour réaliser la tâche ?
  • Puis-je assigner un responsable clair à cette tâche ?
  • Puis-je estimer précisément le coût de cette tâche ?

Si les trois réponses sont oui, la tâche est élémentaire et ne nécessite plus de décomposition. Sinon, il faut la décomposer davantage.

Décomposition de la tâche 1.1.7.3 Concevoir le logo d’Orchesia

1.1.7.3.1. Benchmarker et choisir un graphiste

1.1.7.3.2. Présenter le concept, les besoins et les valeurs d’Orchesia au graphiste

1.1.7.3.3. Sélectionner un logo parmi les propositions

1.1.7.3.4. Valider et récupérer le logo final sous tous les formats requis

1.1.7.3.5. Tester le logo auprès d’un petit panel d’utilisateurs

Pour chacune de ces sous-tâches, il devient possible de répondre aux trois questions : la décomposition est alors terminée. C’est cette granularité qui fait de la WBS en gestion de projet un outil central de planification.

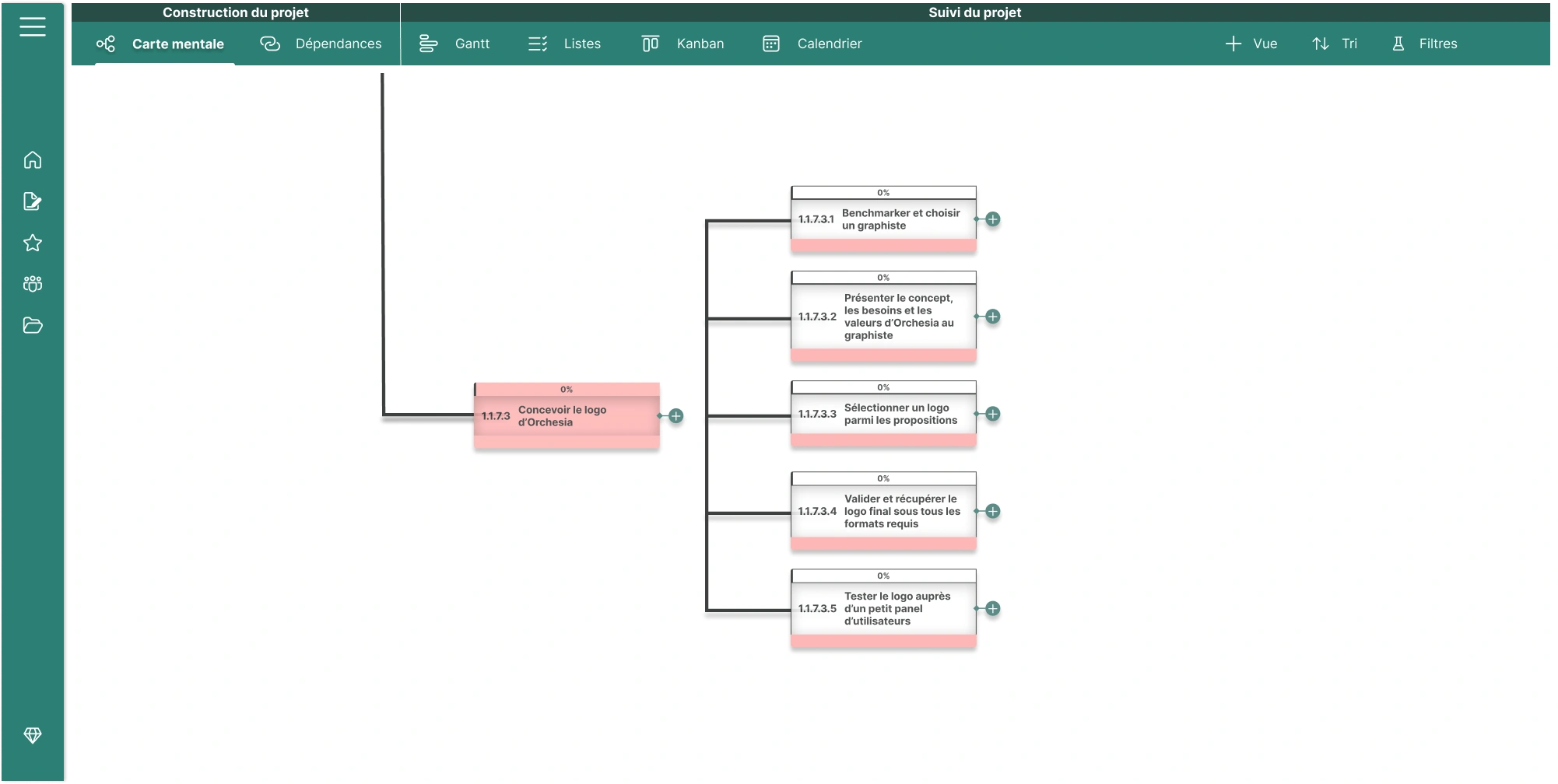

Étapes de conception du logo d'Orchesia : choix du graphiste, présentation des besoins, sélection du logo, validation des formats et test auprès des utilisateurs

Structurer et finaliser sa WBS

Une fois la WBS (Work Breakdown Structure) établie, il reste à renseigner plusieurs éléments essentiels pour assurer un suivi précis du projet : le responsable, le nom et la description de chaque tâche, les délais, les coûts et le critère mesurable permettant d’évaluer l’avancement du projet.

Dans le logiciel de gestion de projet Orchesia, certains de ces éléments sont automatiquement renseignés : le parent (élément dont découlent un ou plusieurs enfants), les enfants (éléments issus d’un parent) et le numéro d’identification unique de chaque tâche dans la WBS.

Cette structure de découpage du projet est ici construite en 5 niveaux, mais selon la taille et la complexité du projet, 3 niveaux (objectifs, livrables, tâches) peuvent suffire. Le degré de détail dépend du niveau de précision recherché pour l’estimation, la planification et le suivi.

Bien que cette démarche puisse paraître longue, elle facilite considérablement la gestion et la coordination des équipes. C’est pour répondre à ce besoin qu’a été créé Orchesia, un outil WBS visuel conçu pour rendre la structuration de projet simple, efficace et intuitive.

Vue globale de la carte mentale du projet Orchesia montrant la mise en ligne du site web et ses sous-tâches, incluant l’optimisation du SEO, la création de la landing page, l’identité visuelle, les pages légales, et la gestion de projet, avec plusieurs niveaux de décomposition jusqu'aux tâches élémentaires.

Orchesia, le logiciel conçu pour structurer et créer la WBS de vos projets

Avec Orchesia, appropriez-vous et intégrez facilement la méthode WBS dans la gestion de vos projets. Conçu pour vous accompagner dans la structuration visuelle de votre WBS, notre outil vous permet d’organiser vos idées en quelques clics, en transformant votre projet en objectifs clairs, livrables concrets et tâches atteignables.

Affichez, masquez, étendez chaque branche de votre WBS directement depuis notre interface de carte mentale. Cliquez sur n’importe quelle tâche élémentaire pour lui attribuer un responsable, définir sa durée, renseigner ses coûts et suivre son avancement.

Fini les WBS sous forme de tableaux interminables dans Excel ! Avec Orchesia, profitez pleinement de l’un des atouts majeurs de la WBS : une visualisation claire et intuitive de votre projet, pour éliminer les zones d’ombre dès le départ, éviter les oublis et poser des bases solides pour la réussite de votre projet.

Testez gratuitement notre logiciel de gestion de projet Orchesia pendant deux semaines sans engagement !
